310国道工程简介

作者:管理员 时间:2018-02-03

       国道310南移工程是我市“十三五”的头号工程,项目实施后,将我市城市框架拉大了数十平方公里,对我市积极融入“一带一路”战略、打造全省区域性中心城市都具有十分重要的战略意义。本项目可行性研究报告于2016年4月8日豫发改基础〔2016〕386、387号批复,工程初步设计于2016年12月29日豫发改设计〔2016〕1663、1662号批复,主体工程施工图设计于2017年3月28日豫交文〔2017〕129、128号批复。本项目采取“PPP”模式按收费公路运作,省政府许可收费,由中标单位中国建筑股份有限公司负责建设。国家专项建设基金(14.93亿)于2016年6月底到账,项目贷款方案(78亿元)于2017年12月1日获国开行北京总部批准。

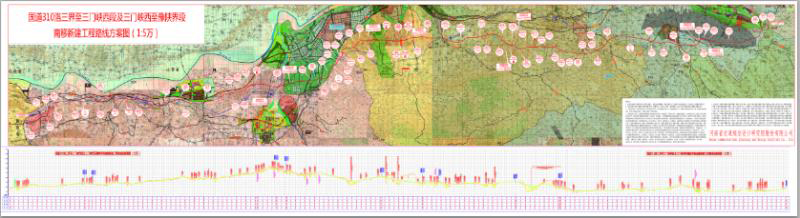

       新建工程自东向西连接义马市、渑池县、湖滨区、陕州区、灵宝市,是国道310河南省境内交通流最大的路段之一。路线总长164.097公里,设计速度80公里/小时双向四车道一级公路技术标准,项目工可估算投资为1166795万元、初步设计概算总投资1235431万元、施工图预算总投资为1120065万元(不含房建工程)。全线挖方2710万立方米、填方1179万立方米,沥青混凝土路面2850千平方米;特大桥9706米/6座,大桥12919米/40座,中桥394米/5座,涵洞及通道245道,主线分离立体交叉18处(不含跨铁路分离),互通立交5处,分离式立交及天桥50座,服务区3处,主线收费站3处,养护工区3处,桥隧养护管理站1处,隧道泵房及变配电所5处,监控分中心1处。本项目计划2017年8月底前全面开工,2020年8月完工。
